WL 新型钢筋接头在预制梁、柱中应用

分类:解决方案 722

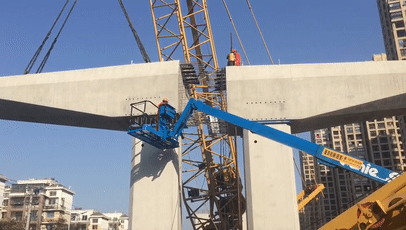

“WL 双螺套钢筋接头”在预制梁中的施工方法

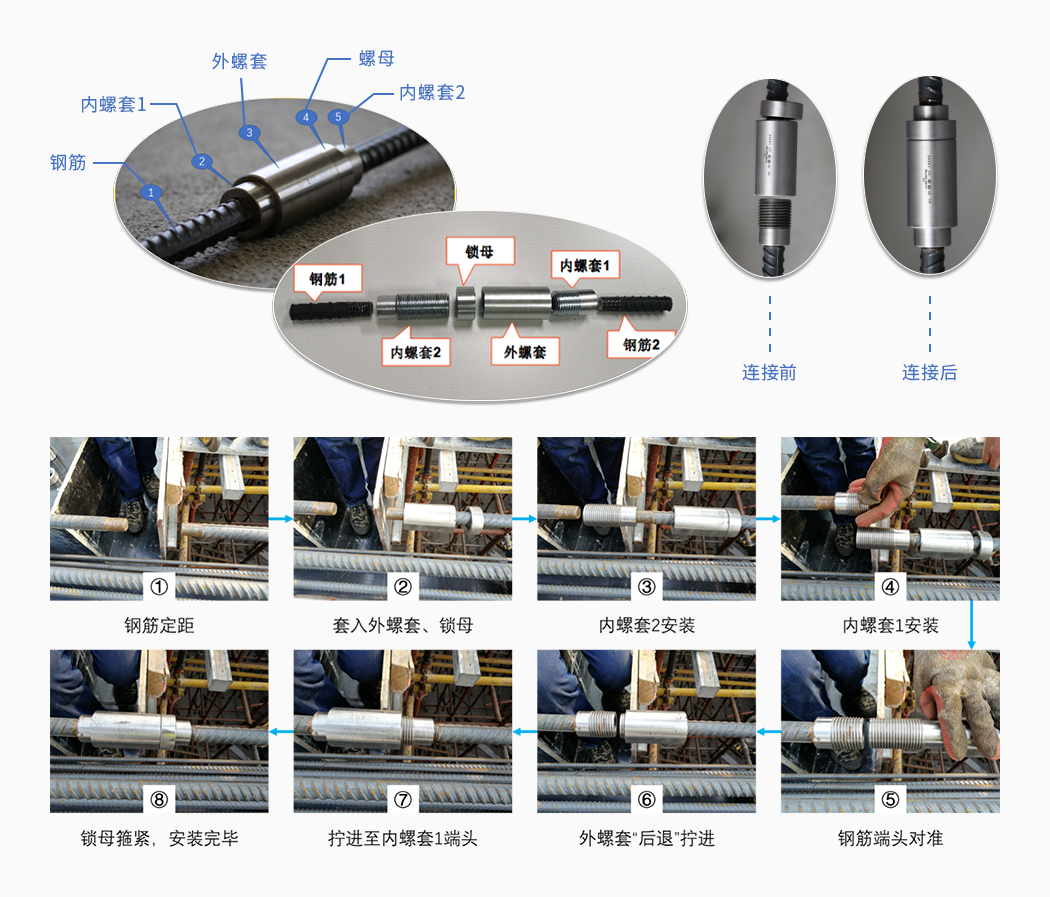

梁间预留 250-300mm 的间隙,钢筋连接后浇筑混凝土完成混凝土连接。



20180529033910675.png插图

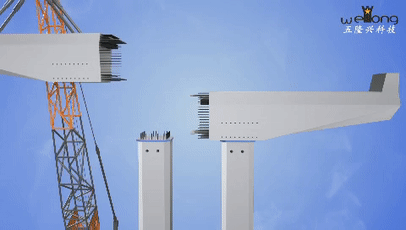

“WL 双螺套钢筋接头”在预制柱中的施工方法。



  1. 柱间预留 250-300 mm 的间隙,钢筋连接后浇筑灌浆料完成混凝土连接。
  2. 柱间预留 15-20 mm 的间隙,钢筋连接后浇筑混凝土完成混凝土连接。



         20180529034234673.png插图(1)

20180529034403129.png插图(2)
